리모델링 중에 발생하는 폐기물_가연물과 건설 폐기물의 처리비용, [생활 터전 짓기 084. 단독주택 리모델링 2층 폐기물 처리(4편)]

반응형



◈ 주택 2층 폐기물 발생 대상물

1. 발생규모 : 거실은 바닥과 벽면 그리고 천정면이 모두 강마루 판넬로 부착되어 있고 벽지로 부착된 방3개로 구성된 실 평수 18평의 단독주택에서 배출된 폐기물



2. 폐기물 발생대상

1) 거실과 부엌의 강마루 판넬 : 화면의 ①번과 ②번 등

2) 부엌의 씽크대 : 화면의 ③번

3) 방(=큰방, 작은방1, 작은방2) 내부 장판·폐벽지·천정면 합판 : 화면의 ④번, ⑤번

4) 출입문의 문짝 및 문틀 : 화면의 ⑥번 등

5) 화장실 천정면 폐콘크리트 : 화면의 ⑦번

6) 각종 부착 폐기물 : 화면의 ⑧번

7) 알루미늄 샤시 : 화면의 ⑨번



◈ 폐기물의 세부 발생원

1. 발생원별 재활용성 파악

1.1 가연성 폐기물

1) 화면에서 보이는 ①번(=강마루), ②번(목재 문짝), ③번(목재 창문), ④번(폐장판), ⑤번(폐벽지), ⑥번(목재 창틀), ⑦번(합판), ⑧번(각목) 들은 모두 가연성 폐기물에 해당됩니다.

2) ⑦과 ⑧번을 제외하고는 모두 원형 그대로의 재활용은 불가능합니다.



1.2 건설 폐기물

1) 옥상의 폐저수조 외곽 철거에서 발생한 화면의 ①번과 2층 화장실 천정 철거에서 발생한 화면의 ②번 그리고 거실 정면에 있던 문틀과 창틀 경계석으로 있던 벽면을 부수어서 발생한 화면의 ③번은 재활용하여 활용했습니다.

2) 화면의 ④번은 화장실 내부에 단이 져있던 것을 부수어서 발생했고 화면의 ⑤번과 ⑥번은 씽크대 벽면에 붙어 있던 타일을 부수어서 발생한 폐기물인데 재활용하기엔 적절하지 않아서 폐기물 차량을 통해서 배출이 불가피했습니다.



◈ 폐기물의 배출 준비작업

1. 가연성 폐기물의 배출방법

1) 화면의 ①번 : 부피가 작은 소형 가연성 폐기물은 마대에 담아서 배출

2) 화면의 ②번 : 문짝은 그대로 배출하여 트럭 사이드 가드로 활용

3) 화면의 ③번 : 문틀·창틀·장판·강마루 판넬 등과 같이 길다란 폐기물들은 끈으로 묶어서 배출

4) 화면의 ④번 : 유리창은 잘게 부수어서 마대에 담아서 배출

5) 알루미늄 샤시(=화면의 ⑤번)은 고철로 판매가 가능하므로 운반차량에 초과하여 적재를 해도 문제를 삼지 않습니다.



2. 건설 폐기물의 배출방법

1) 건설 폐기물은 모두 일반 마대에 담아서 배출해야 합니다.

2) 위의 화면 ①번과 같이 흙먼지가 섞인 폐콘크리트의 경우에 특히 무게 조절이 필요하며, 상대적으로②번(페인트나 시멘트 등을 담았던 통), ③(건설 폐기물과 가연성 폐기물이 혼합된 폐기물)번과 같은 경우에는 무게에 민감할 필요는 없을 것 같습니다.

3) 화면의 ④번과 같이 대형 타일의 경우에는 잘게 부수어서 마대에 담는 것이 유리하며, 이런 경우에는 날카로움이 유리보다는 덜하긴 하겠지만 안전을 위해 깨진 부위를 뭉텅하게 부수어서 마대에 담아 주는 것이 좋습니다.



◈ 폐기물 운반차량에 의한 폐기물 배출

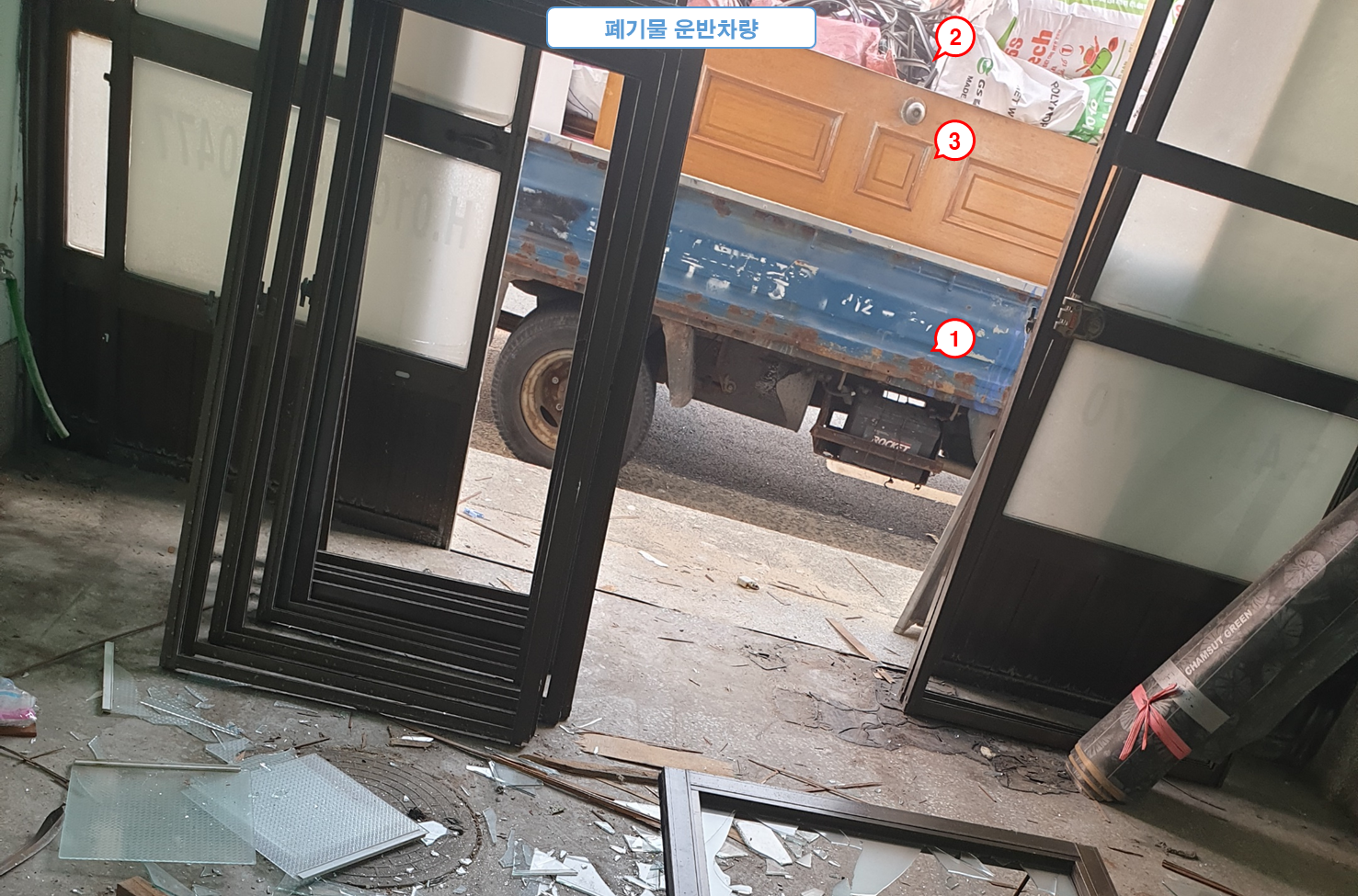

1. 폐기물의 적재 : 화면의 ①번과 같이 당 공사에 배차된 폐기물 운반차량은 1톤 트럭이었으며, 화면의 ②번 처럼 적재를 했는데, 화면의 ③번과 같이 문짝을 트럭 사이드의 가드로 활용하여 적재량을 증대시킬 수 있습니다.

2. 폐기물의 배출횟수 : 일부의 가연성과 많은 양의 건축 폐기물은 재활용을 통해 배출을 억제했으며, 부득이하게 배출된 폐기물은 1톤 트럭의 규격을 갖춘 폐기물 운반차량에 총 4회분의 배출이 필요했습니다.



◈ 주택 2층 폐기물 처리작업 투입량

1. 인력투입

1) 기술자 : 0MD(1인 x 0일)

2) 자체수행 : 2MD(배출준비 2인 x 0.5일, 배출작업 1인 x 0.25일 x 4회)

3) 총 소요기간 : 4일



2. 자재 투입량

1) 노끈 : 산출 제외



◈ 공사 계획 대비 수행 결과 비교

1. 공사비

1.1 예산수립 당초 : 100만원

1.2 실제집행 : 84만원

1) 인건비 : 0만원(자재수행)

2) 자재비 : 0만원

3) 폐기물 배출비 : 84만원(총 4회 배출, 회당 배출비용은 비고정으로 폐기물에 따라 다름)



2. 업체선정

1) 업체섭외 : 현장 인근지역 소재업체

2) 제품구입 : 없음



3. 공사기간 : 총 4일이 소요

1) 자체수행 : 4일

2) 기술자 : 0일



◈ 공사비용 집계



◈ 맺음말

이상과 같이 주택 2층(=옥상 저수조 포함) 리모델링 과정에서 발생한 건설 폐기물의 배출방법에 대한 경험 내용을 소개했습니다.





다음은 주택 2층 발생의 폐기물에 관한 처리 과정에 소요된 비용에 대한 집계를 공유하는 장으로 마련하겠습니다.



감사합니다.

2022. 09. 05....블로그 작성자 올림_rev1.0
